LES MAUGARDERIES II

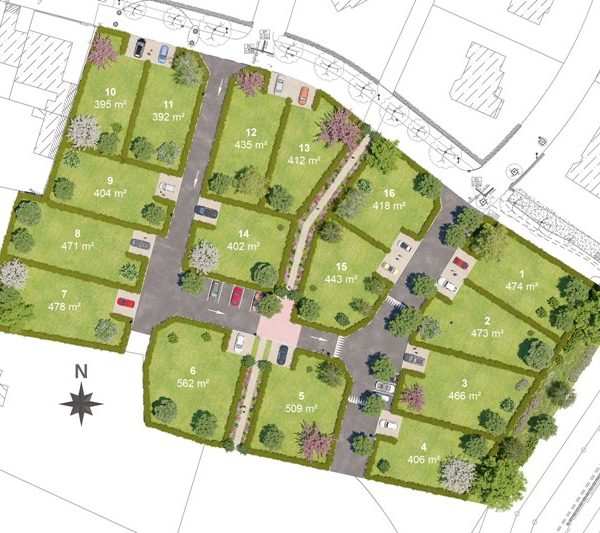

Ce lotissement se compose de 16 lots libres à usage d’habitation individuelle, dimensionnée de 392 à 562 m² pour une surface moyenne de 446m² par terrain.
Un cheminement doux sera réalisé dans la continuité de celui qui existe dans le quartier des Maugarderies. C’est une petite opération à taille humaine de qualité. La 1ère réunion de préparation de chantier a eu lieu le 10 décembre dernier.
Voici le planning prévisionnel des travaux :
- début janvier 2021 : début des travaux de terrassement ,
- 8 février 2021 : début des travaux d’assainissement pour une durée d’1 mois,
- 28 février 2021 : début des travaux pour les réseaux souples pour une durée d’1 mois.
La gestion du chantier se fera par la RD 113 et non par le quartier des Maugarderies.
